Gleisabbruch Zürich – Bahnhofbrücke
Zeitraum: Samstag, 12. Juli 2025
Abbruchbeginn: 05:00 Uhr
Personal vor Ort: 80 Mitarbeitende der KIBAG
Maschinen vor Ort: Kobelco SK380, 3 Pneubagger Liebherr, Pneubagger Takeuchi
Arbeiten: 130 m Gleisabbruch und neue Werkleitungen
Gleisabbruch – Kreuzplatz 1. Etappe
Zeitraum: 15./16.08.2025
Abbruchbeginn: 21:00 Uhr
Personal vor Ort: 80 Mitarbeitende der KIBAG
Maschinen vor Ort: Hitachi 690, 2 Raupenbagger Cat 325, Raupennagger Cat 320, Komatsu PC360, 3 Pneubagger Liebherr, Pneubagger Takeuchi, Dozer Komatsu D51
Arbeiten: 200 m Gleisabbruch und neue Werkleitungen
Gleisabbruch – Hardturmstrasse 1. Etappe (entlang Tramdepot)
Zeitraum: 29./30.08.25
Abbruchbeginn: 23:00 Uhr
Personal vor Ort: 80 Mitarbeitende der KIBAG
Maschinen vor Ort: Hitachi 690, 2 Raupenbagger Cat 325, Raupennagger Cat 320, Komatsu PC360, 3 Pneubagger Liebherr, Pneubagger Takeuchi, Dozer Komatsu D51
Arbeiten: 150 m Gleisabbruch und neue Werkleitungen
Gleisabbruch – Stadelhoferplatz (Theaterstrasse 10 bis Goethestrasse 12)
Zeitraum: 05./06.09.2025
Abbruchbeginn: 21:00 Uhr
Personal vor Ort: 80 Mitarbeitende der KIBAG
Maschinen vor Ort: Hitachi 690, 2 Raupenbagger Cat 325, Raupennagger Cat 320, 3 Pneubagger Liebherr, Pneubagger Takeuchi, Dozer Komatsu D51
Arbeiten: 150 m Gleisabbruch und neue Werkleitungen
Gleisabbruch – Hardturmstrasse 2. Etappe (entlang Tramdepot)
Zeitraum: 26./27.09.2025
Abbruchbeginn: 23:00 Uhr
Personal vor Ort: 80 Mitarbeitende der KIBAG
Maschinen vor Ort: Hitachi 690, 2 Raupenbagger Cat 325, Raupennagger Cat 320, Komatsu PC360, 3 Pneubagger Liebherr, Pneubagger Takeuchi, Dozer Komatsu D51
Arbeiten: 150 m Gleisabbruch und neue Werkleitungen
Gleisabbruch – Kreuzplatz 2. Etappe
Zeitraum: 03./04.10.2025
Abbruchbeginn: 21:00 Uhr
Personal vor Ort: 80 Mitarbeitende der KIBAG
Maschinen vor Ort: Hitachi 690, 2 Raupenbagger Cat 325, Raupennagger Cat 320, Komatsu PC360, 3 Pneubagger Liebherr, Pneubagger Takeuchi, Dozer Komatsu D51
Arbeiten: 100 m Gleisabbruch und neue Werkleitungen
Gleisabbruch – Schaffhauserstrasse 123 bis 139
Zeitraum: 18.10.2025
Abbruchbeginn: 05:00 Uhr
Personal vor Ort: 50 Mitarbeitende der KIBAG
Maschinen vor Ort: Hitachi 690, 1 Raupenbagger Cat 325, 3 Pneubagger Liebherr, Pneubagger Takeuchi
Arbeiten: 150 m Gleisabbruch Oberbeton
Bitte beachten Sie die Informationen vor Ort. Für die Planung des optimalen Reisewegs empfehlen wir Ihnen, den Online-Fahrplan der VBZ zu benützen, die Änderungen sind darin berücksichtigt. Weitere Infos sind im Anwohnerrundschreiben der VBZ zu finden.

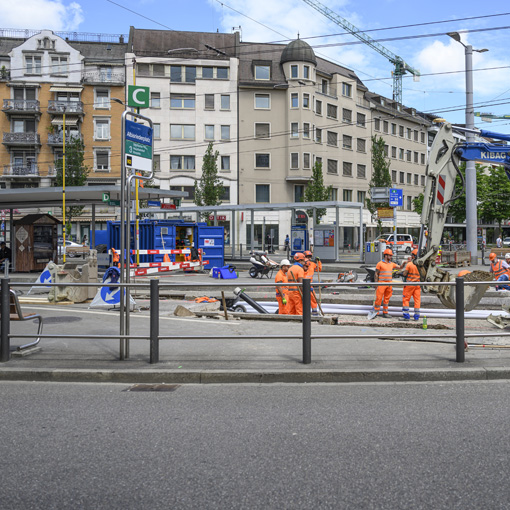

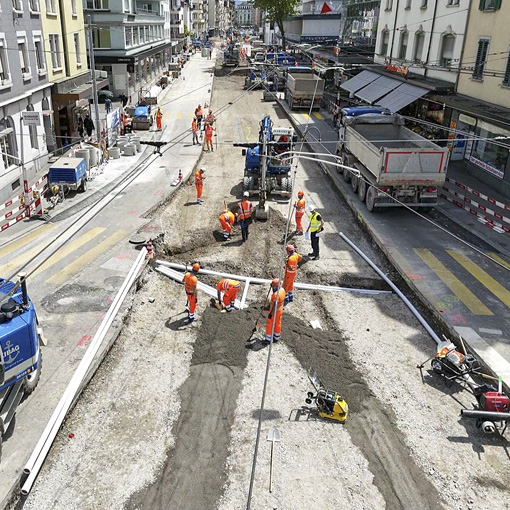

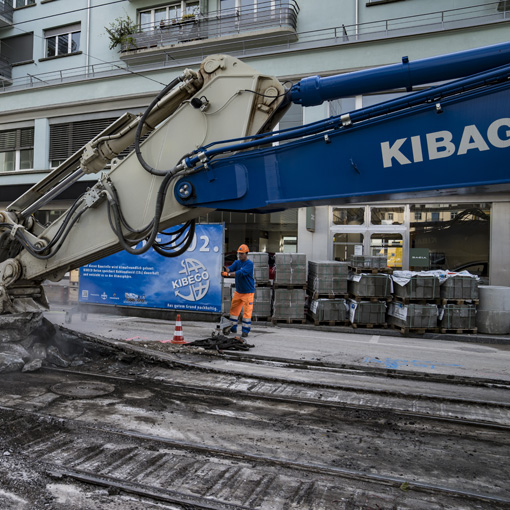

    Impressionen von der Baustelle
Gleisabbruch Schaffhauserplatz 2024
Gleisabbruch Sihlquai 2023
Gleisabbruch Wendeschleife Hardturm Zürich 2022
Gleisabbruch am Römerhofplatz 2021 Etappe 1
